Herinrichting kruispunt N9-Kogendijk – Helderseweg

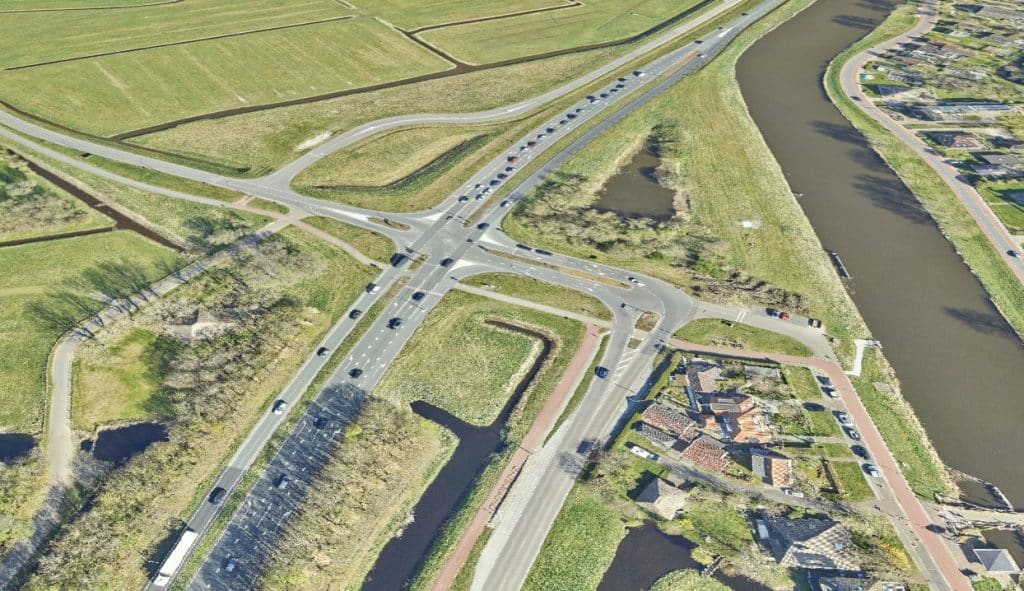

Op dit moment kruisen auto’s, fietsers en voetgangers elkaar bij het kruispunt van de Kogendijk en de N9. Dit gebeurt allemaal op hetzelfde niveau en bij verkeerslichten. Daardoor is de kans op ongelukken groot. Ook rijdt het verkeer op de N9 vaak niet goed door. Daarom is een aanpassing nodig.
Er is onderzoek gedaan naar mogelijke oplossingen. De beste oplossing is een rotonde met een tunnel onder het kruispunt voor fietsers en voetgangers. Zij hoeven dan niet meer de weg over te steken. Voor auto’s is een rotonde ook de beste oplossing. Deze oplossing wordt nu verder uitgewerkt.

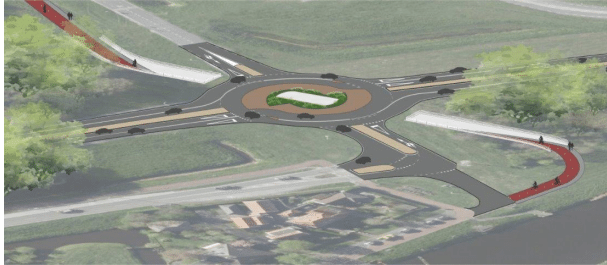

Impressies


Samenwerkingsovereenkomst
In mei 2025 hebben de gemeenten Alkmaar en Bergen, Provincie Noord-Holland en Rijkswaterstaat hiervoor een samenwerkingsovereenkomst getekend. Dit is een belangrijke stap om de verkeerssituatie op deze drukke weg veiliger en beter bereikbaar te maken. De fietstunnel is een belangrijke verbinding op de doorfietsroute van Alkmaar naar Bergen en andersom.
Afspraken en vervolg
In de overeenkomst staan duidelijke afspraken over de voorbereiding, financiering en wie waarvoor verantwoordelijk is. De volgende stap is het maken van een voorlopig ontwerp. Daarbij betrekken we ook de omgeving. Omwonenden, ondernemers en andere belanghebbenden kunnen hun ideeën en zorgen delen.
Daarna volgt het definitief ontwerp en het contracteren van een aannemer die het werk gaat uitvoeren. Het doel is om de herinrichting eind 2028 klaar te hebben. Zo werken we samen aan een veilige, bereikbare en toekomstbestendig kruispunt.
Raakvlak bestemmingsplannen
Er wordt rekening gehouden met aangrenzende projecten en ontwikkelingen in dit gebied.
Planning
2025
Onderzoek naar haalbaarheid en uitwerking schetsontwerp
Kwartaal 1 2026
Onderzoeken, verkenning omgeving en vaststellen ontwerpeisen
Kwartaal 2 2026
Uitwerken voorlopig ontwerp en participatie
Eind 2026
Uitwerken definitief ontwerp en participatie
Bestuurlijke besluitvorming en contracteren aannemer
Kwartaal 1 en 2 2027
Vergunningen en opstelling uitvoeringstekeningen
Kwartaal 3 2027 t/m kwartaal 2 2028
Voorbereiden en uitvoeren werkzaamheden
